Timeline Thi Công Cửa Hàng 100m²+: Cần Bao Nhiêu Thời Gian?
Câu hỏi đầu tiên mà hầu hết chủ đầu tư đặt ra khi bắt đầu dự án cửa hàng mới không phải là "thiết kế thế nào" mà là "bao lâu thì xong". Với những mặt bằng trên một trăm mét vuông, thời gian thi công cửa hàng ảnh hưởng trực tiếp đến ngày khai trương, kế hoạch marketing và cả chi phí thuê mặt bằng trong lúc chờ hoàn thiện. Nhiều chủ đầu tư đã ký hợp đồng mặt bằng, lên lịch khai trương rồi mới nhận ra timeline thi công thực tế dài hơn nhiều so với hình dung ban đầu. Bài viết này sẽ giúp bạn hình dung rõ timeline thực tế cho một cửa hàng diện tích lớn, những yếu tố có thể khiến tiến độ kéo dài và cách ước tính thời gian sát với thực tế nhất.
1. Vì sao cần ước tính timeline thi công trước khi lên kế hoạch khai trương
1.1 Timeline ảnh hưởng trực tiếp đến ngày khai trương và chi phí thuê mặt bằng
Mỗi ngày chậm tiến độ đồng nghĩa với việc chủ đầu tư vẫn phải trả tiền thuê mặt bằng mà chưa có doanh thu, chưa kể chi phí cho các chiến dịch quảng bá đã lên lịch trước ngày khai trương. Ước tính timeline sát thực tế giúp chủ động sắp xếp ngân sách và kế hoạch truyền thông đúng thời điểm.
1.2 Nhiều yếu tố khiến thời gian thi công thực tế khác với dự kiến ban đầu
Timeline trên hợp đồng thường là con số lý tưởng trong điều kiện thuận lợi. Thực tế thi công có thể phát sinh nhiều yếu tố ngoài dự kiến như thủ tục pháp lý, tình trạng mặt bằng hoặc thay đổi thiết kế giữa chừng, khiến tiến độ thực tế kéo dài hơn so với con số ban đầu được đưa ra. Vì vậy, khi lên kế hoạch, chủ đầu tư nên dự trù thêm một khoảng thời gian đệm thay vì bám sát tuyệt đối vào mốc thời gian lý tưởng đã đặt ra từ trước.
2. Timeline chi tiết cho cửa hàng diện tích trên 100m²
2.1 Giai đoạn thiết kế và hoàn thiện bản vẽ: hai đến bốn tuần

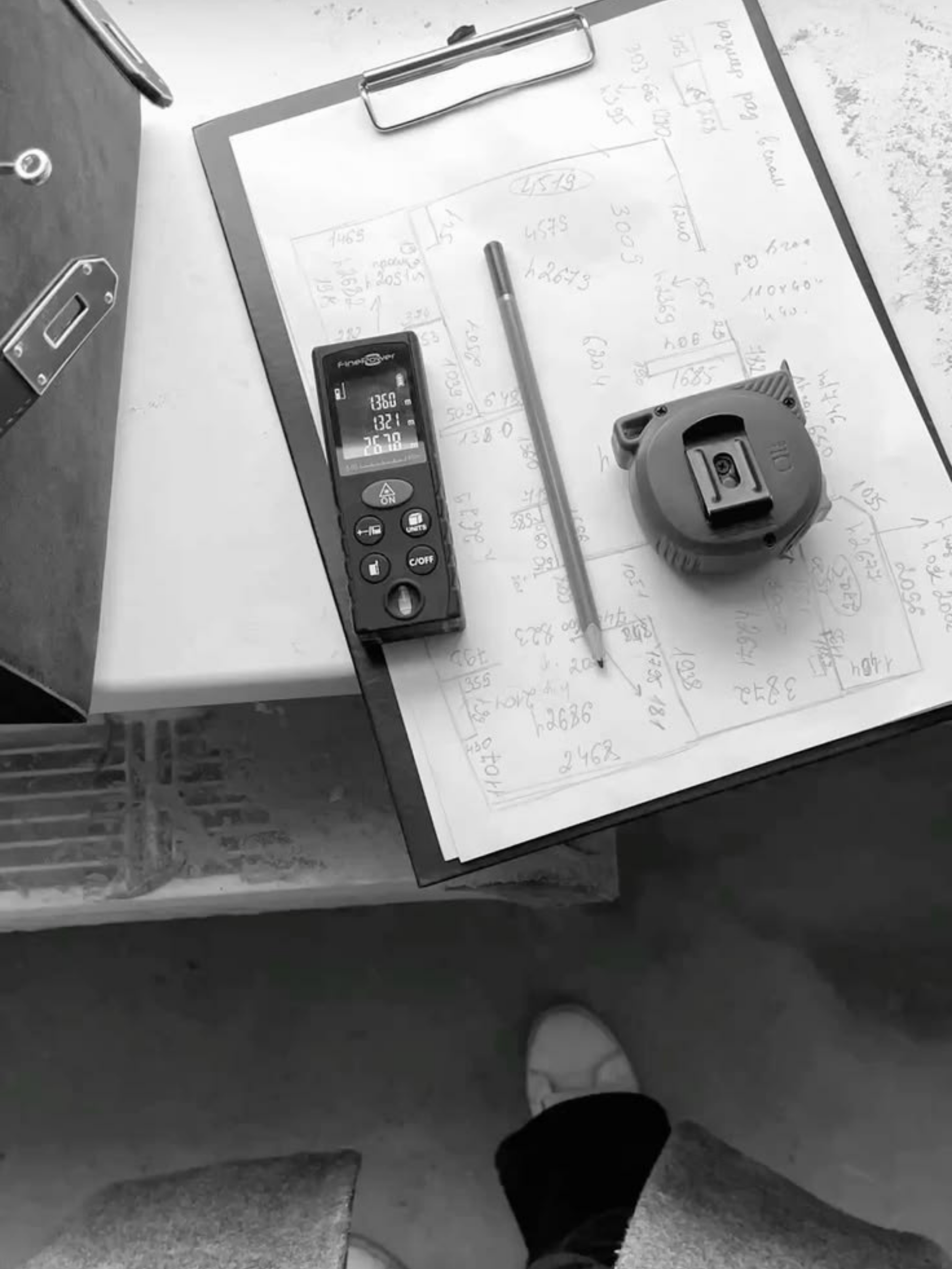

Giai đoạn này bao gồm khảo sát mặt bằng, lên concept, triển khai bản vẽ 3D và chốt phương án cuối cùng. Với diện tích lớn, thời gian thiết kế thường kéo dài hơn cửa hàng nhỏ do cần tính toán kỹ về công năng, lối đi và phân khu chức năng.
2.2 Giai đoạn xin phép, chuẩn bị hồ sơ: một đến ba tuần
Tùy vào loại mặt bằng, một số cửa hàng cần xin phép thi công, đặc biệt tại các tòa nhà, trung tâm thương mại có quy định riêng về giờ giấc và hạng mục được phép thay đổi. Thời gian này nên được tính toán song song với giai đoạn thiết kế để không làm chậm tiến độ tổng thể.
2.3 Giai đoạn thi công phần thô và hệ thống kỹ thuật: bốn đến sáu tuần
Đây là giai đoạn chiếm nhiều thời gian nhất, bao gồm điện nước, trần, sàn và vách ngăn. Với diện tích trên một trăm mét vuông, khối lượng thi công lớn hơn đáng kể so với cửa hàng nhỏ, đòi hỏi đội thi công có đủ nhân lực để đảm bảo tiến độ.
2.4 Giai đoạn hoàn thiện, lắp đặt nội thất: hai đến bốn tuần
Sau phần thô, nội thất, kệ tủ và hệ thống ánh sáng được lắp đặt theo bản vẽ đã duyệt. Giai đoạn này cần phối hợp chặt chẽ giữa xưởng sản xuất và đội thi công tại công trình để tránh tình trạng chờ vật tư làm gián đoạn tiến độ.
2.5 Giai đoạn nghiệm thu, vệ sinh và bàn giao: ba đến bảy ngày
Trước khi bàn giao, cửa hàng được vệ sinh công nghiệp và kiểm tra toàn bộ hạng mục. Đây là bước cuối cùng nhưng không thể bỏ qua, giúp phát hiện sớm những lỗi nhỏ trước khi cửa hàng chính thức đón khách.
3. Những yếu tố khiến timeline kéo dài hơn dự kiến
3.1 Mặt bằng cũ cần cải tạo kết cấu, hệ thống điện nước
Với mặt bằng đã qua sử dụng, việc cải tạo kết cấu cũ hoặc nâng cấp hệ thống điện nước thường mất nhiều thời gian hơn dự kiến ban đầu, do phải khảo sát kỹ và xử lý những vấn đề tồn đọng từ công trình trước đó.
3.2 Thay đổi thiết kế giữa chừng trong quá trình thi công
Mỗi lần thay đổi thiết kế sau khi đã thi công đều kéo theo việc điều chỉnh vật tư, nhân công và có thể phải tháo dỡ hạng mục đã hoàn thành. Đây là nguyên nhân phổ biến nhất khiến timeline bị kéo dài so với kế hoạch ban đầu.
3.3 Thủ tục xin phép tại các trung tâm thương mại, tòa nhà lớn
Nhiều trung tâm thương mại có quy trình duyệt thiết kế và giờ thi công riêng, đôi khi chỉ cho phép thi công ngoài giờ hoạt động. Những quy định này cần được nắm rõ ngay từ đầu để tính toán timeline chính xác, tránh bị động khi triển khai thực tế.
5. Kết luận
Thời gian thi công một cửa hàng trên một trăm mét vuông thường dao động trong khoảng hai đến ba tháng, tùy vào tình trạng mặt bằng và độ phức tạp của thiết kế. Nắm rõ từng giai đoạn trong timeline giúp chủ đầu tư chủ động sắp xếp kế hoạch khai trương, ngân sách và truyền thông đúng thời điểm. Việc lường trước những yếu tố có thể khiến tiến độ kéo dài cũng giúp giảm thiểu rủi ro và giữ cho dự án đi đúng hướng từ đầu đến cuối.
